在学校党政领导的关心与支持下,第二家属区建设工程进展顺利.。现将工程管理人员以及各标段施工进度情况通报如下:
一、准备结段
2006年3月14日第二家属区建设管理办公室成立。主任:齐文成,副主任:侯守文、赵玉庆、杨海山,办公室主任柴志勇。成员;时强、魏勇、刘建民、李兆龙、靳孝彬。下设技术监理部、负责人赵玉庆,对外协调部、负责人杨海山,安全保卫部、负责人侯守文,工地办公室、负责人柴志勇,现场总指挥齐文成。
3月15日施工管理人员进驻工地。接水引电、测量放线、文物勘探、图纸审核、办理各种施工手续、协调周边村镇关系等工作。
二、基础施工
4月9日----20日三家桩基公司进场打试桩。同时进行了桩基检测的招标工作。

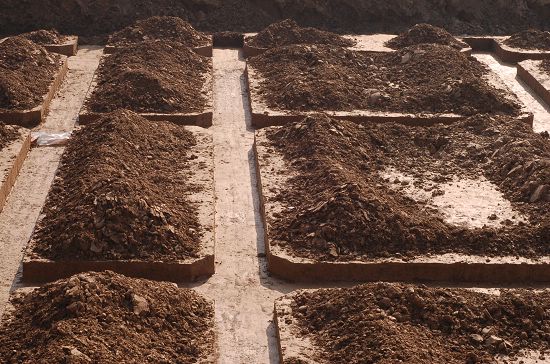

4月22日正式打桩全面展开。6月22日打桩基础工作结束。根据地质勘探和设计要求小区分三个桩型,粉喷桩、砂石桩、碎石桩。主要作用是:增加地基荷载和防止地层液化。

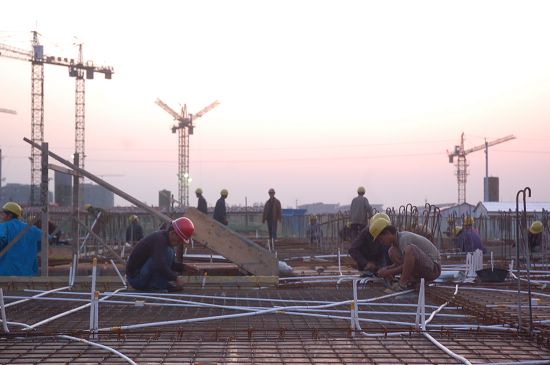

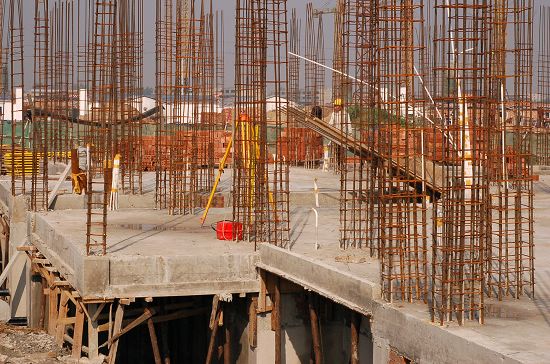

6月28日开挖基础。基础里铺垫30厘米沙石垫层、10厘米混凝土垫层、SBS防水处理、2厘米混凝土(保护防水材料层)、40厘米钢筋混凝土筏板基础。

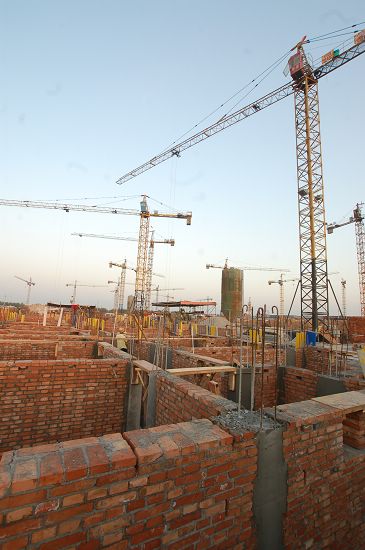

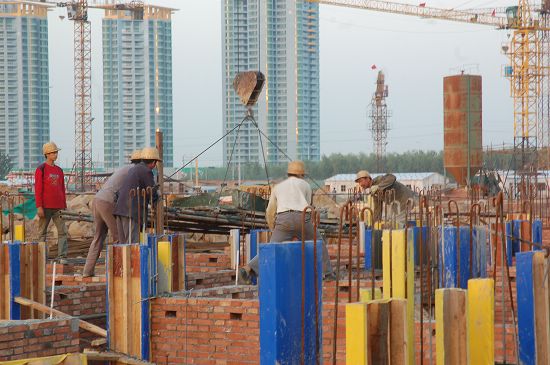

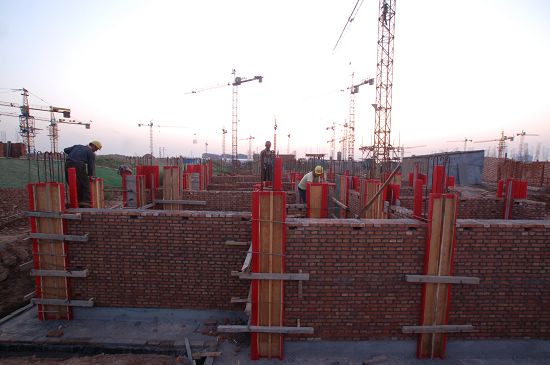

9月20日整个小区地下室工程结束,主体能起到2层的有一标和六标段共五栋楼。
三、人员分工
标段管理人员分工情况
标段 | 管理人员 | 技术人员 | 楼 号 |
1 | 柴志勇 | 李兆龙 | A3、A4、A5、A6 |
2 | 侯守文 | B4、B5、B6、B7、B8、B9 |
3 | 魏 勇 | B10、B11、B12、B13 |
4 | 赵玉庆 | 孙 瑞 (外聘) | C1、C2、C3、C4 |
5 | 刘建民 | C5、C6、C7、C8 |
6 | 靳孝彬 | D1、D2、D3、D4、D5 |
7 | 杨海山 | 张纪勇 (外聘) | D6、D7、D8、D9 |
8 | 齐文成 | E1、E2、E3、E4 |
9 | 侯守文 | E5、E6、E7、E8、E9 |
10 | 时 强 | 赵玉庆 | E10、E11 |
11 | 李兆龙 | A1、A2、B1、B2、B3 |
主要职责:
1、协调施工方与监理方的关系。
2、对监理方实施监理。
3、对施工方项目经理实施考勤。
4、对主要建材实施监控把关。
5、把好施工过程质量关。
四、施工单位
一标段:新乡市建筑工程公司
二标段:林州市建设工程公司
三标段:新乡市建筑工程公司
四标段:新乡市和平建筑安装公司
五标段:郑州科兴建筑安装公司
六标段:焦作第三建筑工程公司
七标段:河南华盛建筑安装工程公司
八标段:新蒲建设集团有限公司
九标段:林州市建设工程公司
十标段:郑州科兴建筑安装公司
十一标段:许昌泰兴建筑安装公司
五、监理单位
河南省工程建设监理中心 监理 二、三、四标段。
新乡市恒信城市工程监理有限公司 监理 一、五、六标段。
河南天正建设工程咨询管理有限公司 监理 七、八、九、十标段。
新乡市城乡建设监理有限公司 监理 十一标段。
六、主要建材
建设单位通过考察与论证统一指定。钢材指定为安阳、邯郸钢铁公司。水泥为孟电、河南新乡水泥厂(王氏、同力)、振新牌水泥。石、沙为辉县产。砖为多孔砖。上下水、穿线管为“中材”牌以上品牌产品。
七、主要困难。
1、第二家属区是三个村的土地,周围环境比较复杂,协调起来困难重重,开工初期个别村民想得到不合理利益,胡搅蛮缠,挖沟断路,强买强卖,施工队无法进场施工。我们依靠当地各级政府和公安机关,经过艰苦不懈的努力,“跑短腿、磨破嘴”不厌其烦, 多方协调,目前整个小区一期工程建设已进入有序状态,施工环境良好。
2、第二家属区是三月份定的标,施工队是六月份进的场。主要建材四月份价格上涨,各公司都是最低价中标,进场施工积极性不高,中途有三家施工队退出,我们又重新按原中标价组织施工单位。由于以上原因,在施工的组织和管理过程中遇到了很大困难。
3、工地十名甲方工程管理人员,都能以师大教工利益为最高利益,廉洁奉公,严把施工质量关,做到了进场材料有出厂合格证、质量检验证、随车出库单,不合格材料坚决杜绝进场。施工现场24小时有旁站监督施工。同志们风餐露宿,没有节假日,扎脚碰头是常有的事,带病工作不算个事,日工作都在12小时以上,身心很疲惫。有的老师孩子小,正处在“家庭困难”时期,家务活一点都帮不上忙,全身心都扑到工地上。
请广大教职工放心并体谅我们,我们有信心、有决心、有能力把第二家属区建设成为新乡市一流的住宅小区。
第二家属区建设管理办公室
2006年9月14日
